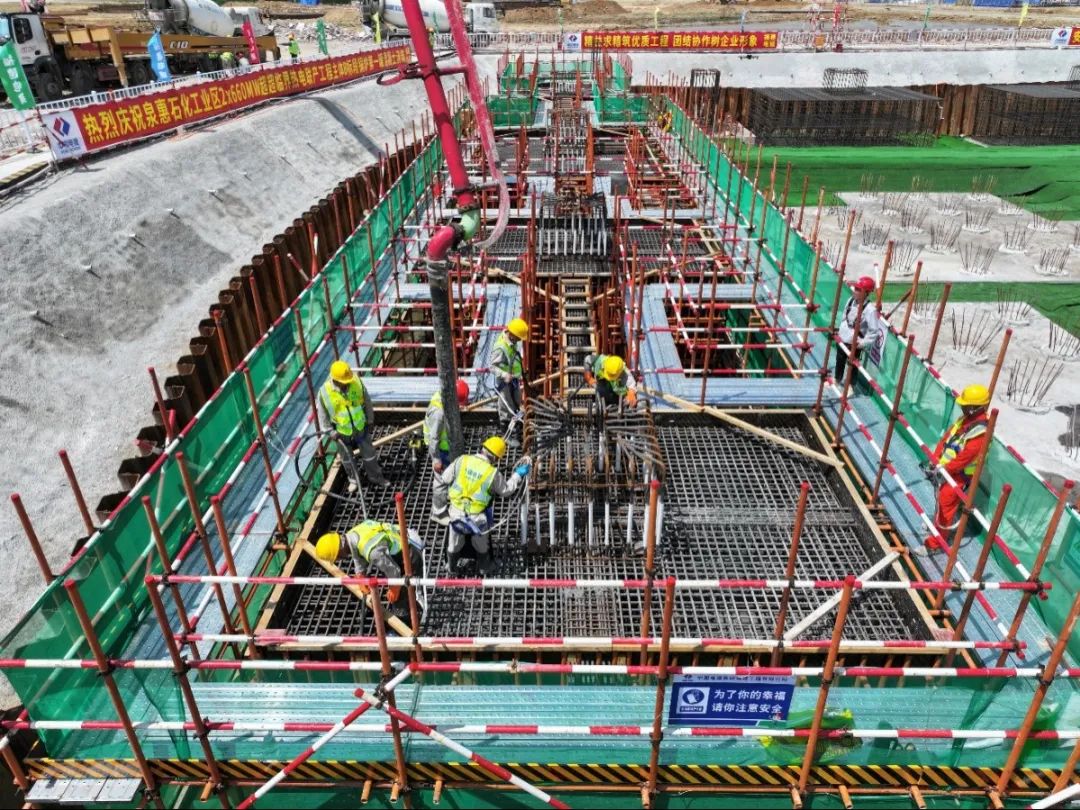

5月16日,东桥热电泉惠石化工业区2×660MW超超临界热电联产工程项目(一期工程)#2锅炉基础第一罐混凝土正式浇筑,一期工程2号机组迈入了主体施工的快车道。这一关键节点比原计划提前43天完成,再次刷新了项目建设的“进度条”。
一期工程全面提速,多个节点提前兑现
作为福建省装机容量最大的热电联产项目及省重点项目,东桥热电公司自今年以来持续保持高强度推进态势,提前实现了多个项目节点,交出亮眼成绩,用实际行动诠释“东桥速度”,“比原计划提前”已成为公司建设的“高频词”。
此前,东桥热电公司一期工程#1锅炉基础已完成第一罐混凝土的正式浇筑,比原计划提前了2个月。4月11日,配套煤码头工程也顺利完成首根桩基浇筑。此次#2锅炉基础施工的提前推进,意味着一期项目各项工程全面步入施工的快车道。
回溯项目前期进展,锅炉桩基施工于2024年11月29日启动,仅用时不到2个月便在今年1月19日顺利完工,比原定工期提前20天;为保障厂前区合法开工,公司于今年1月10日启动工规手续办理工作,仅历时2个月就顺利取得第一批工程规划许可证,为现场施工奠定合规基础。
奋斗精神与匠心优化双轮驱动
东桥热电公司一期项目“快字诀”的背后,是参建各方攻坚克难的奋斗精神与精益求精的匠心实践。

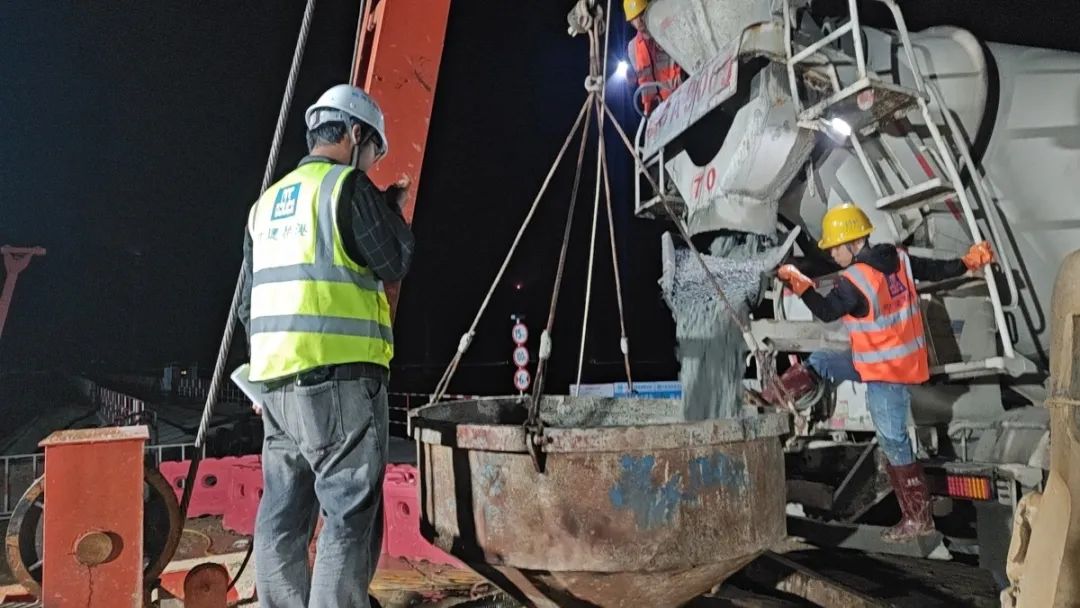

“我们刚进场时,施工水源、电源都没有。为了确保工程进度,没有条件我们就创造条件,我们增加了柴油发电机,又在距离施工现场300多米的地方设立了水源点。没有临时道路,我们就垫上碎石方便车辆进出。为了加快工程进度,我们就几个班组倒班通宵施工。”联美公司泉惠石化工业区2×660MW热电联产项目部经理左新勇表示。凭着苦干实干、攻坚克难的精神,联美公司提前20日完成了锅炉桩基施工。
在主体建筑安装A标段,广东火电采取“资源快速进场 两班倒施工 24小时驻场管理”模式,确保问题“不过夜”,为#1锅炉基础第一罐混凝土浇筑提前实现提供保障。
项目监理单位西北电力建设工程监理公司则以匠心优化设计助力提速,其团队在循环水泵房基坑支护设计中提出优化方案,不仅减少受力荷载、降低深基坑施工风险,更直接节约成本约100万元,缩短关键路径工期60天,获东桥热电专项表扬。
精细化管理与高效协同筑牢根基
为持续保障项目快速推进,东桥热电建立了 “一级计划统领 二级计划细化” 的全周期管理体系,全面梳理进度节点,落实人机料法环等要素保障,确保设计出图、辅机招标等工作与现场施工精准匹配。
“今年我们将争取尽快实现1号锅炉基础施工、主厂房基础出零米、锅炉钢结构开始吊装、配套煤码头滞洪区输煤栈桥桩基施工等目标。”该公司党总支书记、董事长、总经理张小宁表示,目前已同步强化与主机厂家协同,专人跟踪设备排产进度,全力保障里程碑节点落地。
从桩基施工到主体建设,从手续办理到设计优化,东桥热电正以“提前”为刻度,用实干与智慧书写着能源项目建设的“东桥速度”,为区域能源保障与产业升级攒足发展后劲。(吴秀娜)
