12月14日,花山抽蓄公司取得省发改委核准批复文件。自11月15日项目申请报告获省发改委受理以来,一个月内就取得核准批复。这标志着华安抽水蓄能项目正式进入开工建设准备阶段。

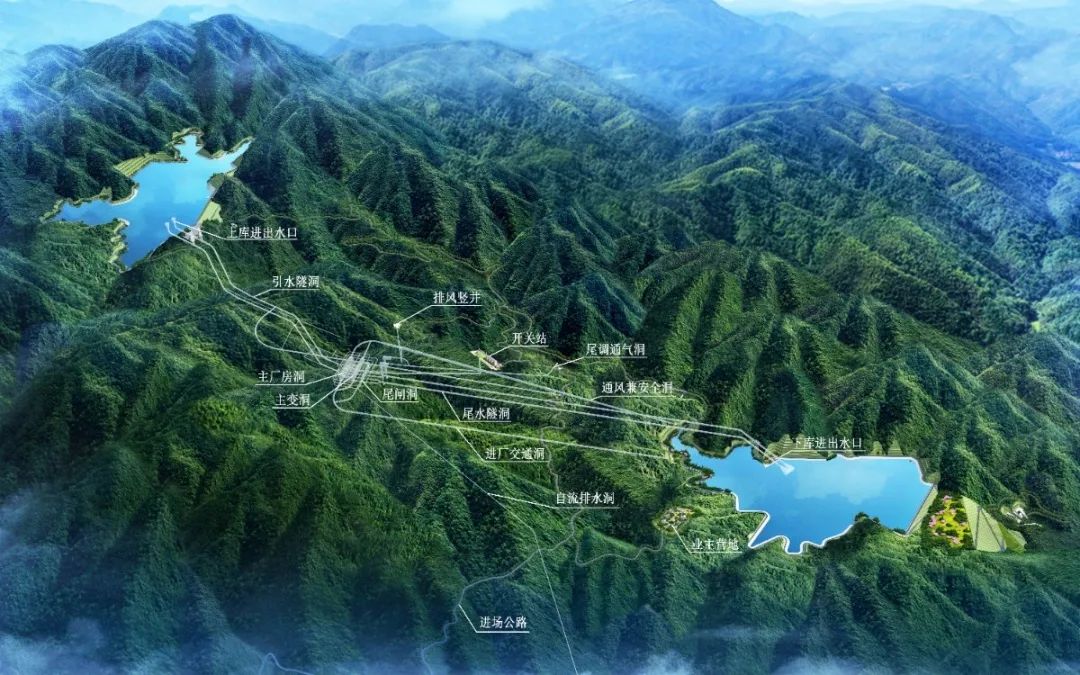

华安抽水蓄能项目为国家“十四五”规划的重点实施项目,电站装机容量为1400兆瓦(4×350兆瓦),电站建成后,每年可减少标准煤消耗约62.5万吨,相应减少二氧化碳132万吨,助力实现国家“碳达峰、碳中和”战略目标。
扎根:辛勤耕耘项目 科学谋划“抓落实”
抓项目就是抓发展,谋项目就是谋未来。从2022年8月集团成立华安抽水蓄能电站筹建处开始,项目团队便扎根华安这片土地,拉开了华安县建县以来单体投资最大的近百亿工程项目帷幕。
项目团队主动介前期工作,特别是集团“双提行动”一声号响后,迅速开展“快速可研,确保核准”提速攻坚行动,明确年底取得核准的攻坚目标,并据此细化分解22项专题工作,采取“日跟踪、周盘点、月总结”的方式,对各专题工作定完成时限、定责任领导、定责任人员、定工作措施,推进工作有效落实。
破土:紧盯重点工作 千方百计“赶进度”
当前,国内抽水蓄能工程同时大批上马,设计单位同时承接多个项目,业务量大、人手少,报告编制工作进度慢。
花山抽蓄公司在积极协调推进项目公司注册的同时,分别指定专人同步督促、盯守设计单位开展项目核准相关各专题报告的编制工作,严格把关各专题报告编制质量。对不需要项目公司即可开展审查的专题报告做到能快则快、应审尽审;对社会稳定风险评估报告、项目用地预审等需要项目公司报批的专题,提前完成报告编制、流程跑办等准备工作,在项目公司注册后立即启动报审工作,为后续集中力量攻坚克难争取了宝贵的时间。
蓄力:下功夫解难题 超前工作“抢时间”
该项目移民安置工作在福建省内在建、待建抽蓄项目中任务最重,征地影响涉及安置人口、利益相关方多,且涉及文物、寺庙、宗祠和古树等。
花山抽蓄公司多次召开协调会、专题会研究解决问题,一鼓作气攻克移民难题。一方面,要求设计单位与业主一道集中精力高质量编制移民相关专题报告;另一方面,针对文物调查周期长的特点,指定专人协调配合省文物局、省考古院开展文物调查工作,积极做好沟通、协调、保障工作,顺利完成近半年的文物调查现场勘探、报告编制工作。
此外,在政策允许的条件下,花山抽蓄公司利用项目特点和优势,充分沟通协调,得到省市县相关政府部门支持,提前组织相关评审。项目公司注册成立后半个月内取得文物调查报告批复,一个月内取得移民安置规划大纲批复,两个月内取得移民安置规划报告批复、获得省发改委核准受理,三个月内取得项目核准,按期完成集团下达的提速攻坚任务目标。
下一步,花山抽蓄公司将以项目核准为契机,开启项目开工建设准备新征程,围绕“开工手续报批、两洞施工、移民征迁”三大重点任务,再加压、再发力、再提速,力争项目早开工、早投运,为集团实现“一流能源、千亿石化”战略目标,再创佳绩、再立新功。(何大熊)
